Dossier : Industrie et innovation › Batteries et stockage
Voir le sommaire Ne plus voir le sommaire
- Le stockage par batteries de Cernay-lès-Reims affiche 70,5 GWh réinjectés
- Capacité installée et énergie restituée ne disent pas la même chose
- 140 conteneurs, 225 000 volts et deux mesures de surface
- Ce que le dossier administratif disait en janvier 2023
- Qui détient le site, et avec quel argent
- Les points que le communiqué laisse de côté
Reste à distinguer ce qu’une batterie de cette taille peut faire sur le papier de ce qu’elle a réellement fait depuis le printemps.
Pour aller plus loin, lire notre article dédié : l’usine de batteries sodium-ion ajournée à Boves.
Le stockage par batteries de Cernay-lès-Reims affiche 70,5 GWh réinjectés
TagEnergy et la Banque des Territoires ont inauguré le 1er octobre 2026 leur installation de stockage par batteries de Cernay-lès-Reims, dans la Marne. Le communiqué commun des deux partenaires met en avant, dans son communiqué au format PDF, trois chiffres d’exploitation plutôt qu’une promesse : 70,5 GWh déjà réinjectés, 145 cycles complets en 125 jours et 41 635 heures-homme mobilisées sur le chantier. Une note de bas de page précise que le total d’énergie est arrêté au 23 septembre 2026.
Le site est en exploitation commerciale depuis mai 2026, soit quatre mois avant la date de ce relevé et cinq mois avant la cérémonie. L’inauguration ne marque donc pas une mise en service, mais la présentation publique d’une installation déjà au travail. Le communiqué la décrit comme la plus grande batterie opérationnelle en France et comme le premier actif de TagEnergy en service dans le pays.
Capacité installée et énergie restituée ne disent pas la même chose
Les deux séries de chiffres mises en avant ne mesurent pas la même grandeur, et les confondre fausse la lecture. La puissance de 240 MW et la capacité de 480 MWh décrivent ce que l’installation peut faire à un instant donné : injecter 240 MW pendant deux heures. Le communiqué rattache à cette injection de 240 MW pendant deux heures « la consommation de 450 000 foyers », une comparaison que les deux partenaires avancent eux-mêmes.
Les 70,5 GWh, eux, mesurent ce qui a effectivement transité par l’installation depuis sa mise en service commerciale. Christophe Léonard, directeur associé de TagEnergy pour la France, le formule ainsi dans le communiqué : « Cet été, la batterie s’est chargée quand l’électricité était surabondante et a restitué cette énergie quand le réseau en avait besoin. »

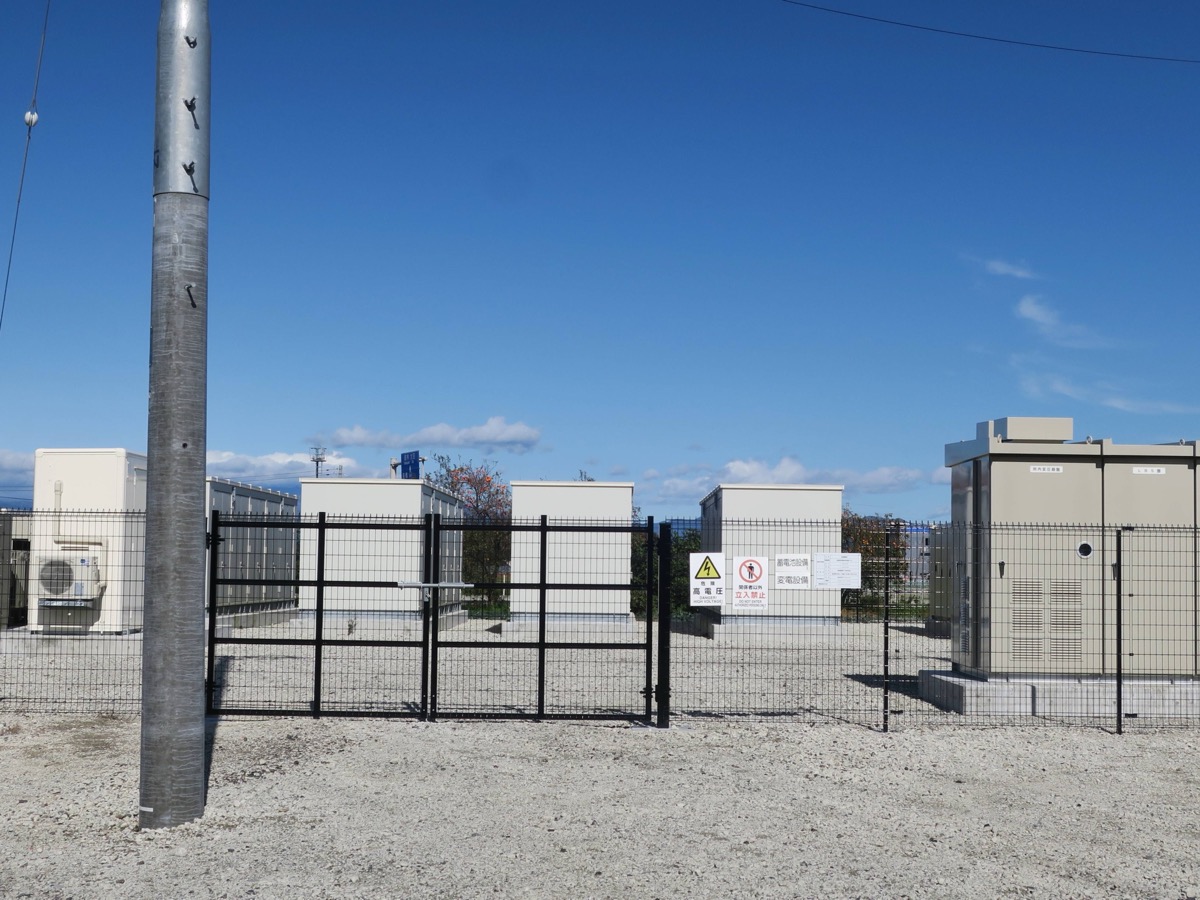

140 conteneurs, 225 000 volts et deux mesures de surface
Le site est raccordé au réseau de transport d’électricité de RTE à une tension de 225 000 volts. Il compte 140 conteneurs de batterie, des Megapacks fournis par Tesla, répartis sur un peu plus de trois hectares. Sa mise en service a suivi les simulations, tests et certifications nécessaires à la fourniture de services de régulation de fréquence, FCR et aFRR, et de services de tension destinés à la stabilité du réseau de RTE.

Le communiqué répartit les rôles sans ambiguïté : Tesla pour la fourniture des équipements, la coordination de la construction et l’interface marché, Eiffage pour le génie civil et électrique, RTE comme gestionnaire de réseau. Le financement a été assuré par un consortium bancaire réunissant ABN AMRO, NORD/LB et la Caisse d’Epargne CEPAC.
Ce que le dossier administratif disait en janvier 2023
L’histoire du projet se lit dans la décision d’examen au cas par cas signée le 25 janvier 2023 par la direction régionale de l’environnement, de l’aménagement et du logement du Grand Est. Le maître d’ouvrage y est désigné sous le nom de TAG ENERGY SA, avec une adresse à Lisbonne. Le document situe l’unité rue des Didris, avec le poste électrique de RTE au nord-ouest et les premières habitations à environ 350 mètres au nord, sur des terrains alors à usage de culture agricole.
Le dossier administratif se lit comme une suite d’étapes datées :
| Date | Étape | Document qui l’atteste |
|---|---|---|
| 30 juin 2022 | Premier projet présenté à l’examen au cas par cas, emprise de 3,2 hectares | Décision de la DREAL Grand Est du 25 janvier 2023 |
| 28 juillet 2022 | Décision exonérant ce premier projet d’évaluation environnementale | Décision de la DREAL Grand Est du 25 janvier 2023 |
| 23 décembre 2022 | Dossier d’extension de 2,1 hectares reçu complet | Décision de la DREAL Grand Est du 25 janvier 2023 |
| 25 janvier 2023 | Emprise totale portée à 5,3 hectares, pas d’évaluation environnementale | Décision de la DREAL Grand Est du 25 janvier 2023 |
| Mai 2026 | Entrée en exploitation commerciale | Communiqué du 1er octobre 2026 |
| 1er octobre 2026 | Inauguration du site | Communiqué TagEnergy et Banque des Territoires |
Deux points de ce document datent le projet. D’abord, le poste de transformation privé y est décrit comme étant « 63kV ou 225kV (en cours d’étude) » : le choix du raccordement n’était pas arrêté début 2023, il l’est aujourd’hui à 225 000 volts. Ensuite, la DREAL note que, selon le dossier, l’espacement entre les conteneurs a été augmenté pour satisfaire par anticipation des normes ICPE qui pourraient entrer en vigueur. Les deux documents ne mesurent pas la même chose. Le communiqué donne la surface sur laquelle les 140 conteneurs sont répartis, un peu plus de trois hectares. La décision de 2023 donne l’emprise foncière du projet soumis à examen, 5,3 hectares, soit les 3,2 hectares du dossier initial augmentés des 2,1 hectares de l’extension. Aucun document public ne dit quelle surface le site occupe finalement sur le terrain.
Côté installation classée, la décision note que le projet relève, selon les éléments du dossier, de la rubrique 2925, « accumulateurs électriques », au régime de la déclaration. Le site n’apparaît pas dans la base nationale des installations classées consultable sur Géorisques, qui recense cinq établissements à Cernay-lès-Reims : cette base ne référence pas les installations relevant du seul régime de la déclaration, celui dont relève le projet selon la décision de 2023. La DREAL relevait par ailleurs que le dossier ne comportait aucun élément sur le risque d’incendie et qu’il revenait au maître d’ouvrage de mettre en œuvre des mesures de gestion.
Qui détient le site, et avec quel argent
La Banque des Territoires est entrée au capital du projet en 2025. Le site est le premier investissement commun des deux partenaires dans le cadre d’un partenariat conclu la même année pour trois ans, destiné à financer plusieurs installations de stockage de grande taille en France. La Banque des Territoires intervient à hauteur de 49 % du capital nécessaire aux sociétés de projet, TagEnergy restant actionnaire majoritaire de ses actifs.
La Banque des Territoires se dit positionnée sur ce segment depuis 2021, avec plus de 250 MW de batteries en exploitation, 150 MW en construction et plusieurs centaines de MW en développement. TagEnergy, créée en 2019, revendique un portefeuille de plus de 10 GW de projets solaires, éoliens et de stockage au Royaume-Uni, en France, en Allemagne, au Japon et en Australie, dont plus de 2 GW en exploitation. La société est contrôlée par TagHolding SAS, coentreprise du Groupe Impala SAS et d’Exor N.V. La question suivante est celle des cellules elles-mêmes et de leur seconde vie, que nous avions abordée avec l’arrivée des premières batteries semi-solides sur les vélos électriques.
Les points que le communiqué laisse de côté
Le coût de l’installation n’est pas donné, ni le montant apporté par chacun des deux actionnaires, ni la part de dette dans le tour de table bancaire. Les recettes tirées des services de régulation ne sont pas davantage chiffrées. Franck Woitiez, président-directeur général de TagEnergy, se borne à écrire que « ce modèle est exactement celui que nous souhaitons pouvoir reproduire à l’avenir », sans nommer de site suivant.
Ce qui est établi tient en peu de mots : une installation de 240 MW et 480 MWh, en service commercial depuis mai 2026, qui a restitué 70,5 GWh au 23 septembre. Le reste de la filière avance au même rythme inégal, entre la remanufacture de cellules lithium en Anjou, des trains à batterie commandés pour 2032 et des équipements de stabilisation du réseau conçus à Amiens. Les articles rassemblés dans notre dossier consacré aux batteries et au stockage d’énergie permettent de suivre ces chantiers un par un, et ajouter Le Point du Jour à ses sources préférées sur Google évite d’en manquer les prochaines étapes.
Crédit photo © LePointDuJour
